Cty mua dây chuyền máy móc nước ngoài, có điều khoản liên quan đến lắp đặt chạy thử và chuyển giao công nghệ

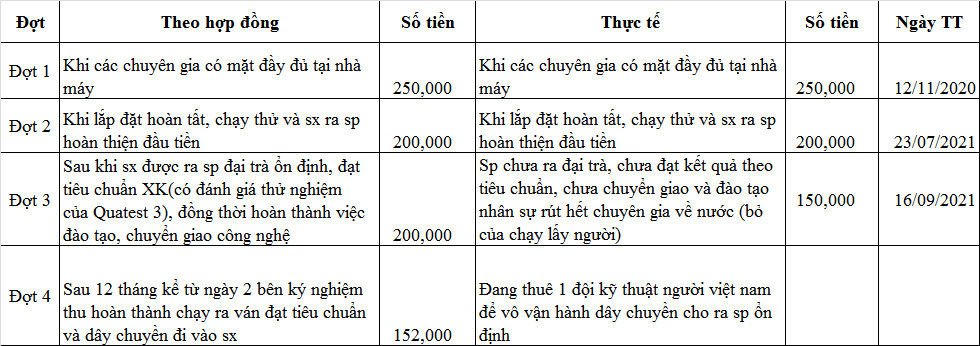

chia làm 3 mốc như hình đính kèm
Tới giờ sản phẩm sản xuất ra nhập kho cg có đạt ít (chưa bán) nhưng vẫn hư là chủ yếu, em cần chỉ giáo 2 vấn đề sau:
1, Lấy thời điểm nào là thời điểm chốt kết thúc giai đoạn chạy thử, hay cứ chạy thử khi nào dây chuyền ổn định thì thôi?
2.Trước khi dây chuyền ổn định vẫn hạch toán chi phí chạy thử thì thành phẩm đạt nhập kho đó, tính giá ntn khi bù trừ với chi phí chạy thử của dây chuyền?
Xin các tiền bối chỉ giáo giúp em

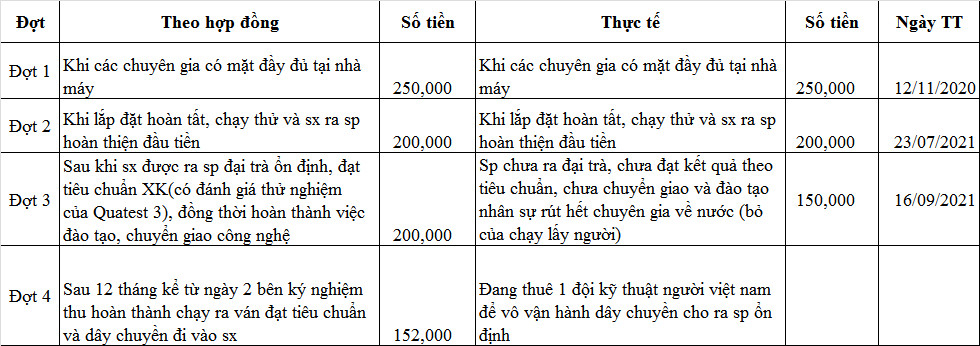

chia làm 3 mốc như hình đính kèm
Tới giờ sản phẩm sản xuất ra nhập kho cg có đạt ít (chưa bán) nhưng vẫn hư là chủ yếu, em cần chỉ giáo 2 vấn đề sau:
1, Lấy thời điểm nào là thời điểm chốt kết thúc giai đoạn chạy thử, hay cứ chạy thử khi nào dây chuyền ổn định thì thôi?
2.Trước khi dây chuyền ổn định vẫn hạch toán chi phí chạy thử thì thành phẩm đạt nhập kho đó, tính giá ntn khi bù trừ với chi phí chạy thử của dây chuyền?
Xin các tiền bối chỉ giáo giúp em
